Brienno

LAKE’S RAILING

31/07/2024

APPROVVIGIONAMENTO E SMALTIMENTO CON ELICOTTERO

Nel cantiere di Lake's Railing, situato sul crinale della sponda del Lago di Como, la particolare posizione del sito ha reso le operazioni di trasporto dei materiali una sfida logistica notevole. Per affrontare queste difficoltà, è stato necessario ricorrere all'impiego di un elicottero, che ha permesso di trasportare i materiali necessari per l'approvvigionamento del cantiere, oltre a rimuovere quelli risultanti dalle demolizioni.

L'uso dell'elicottero rappresenta un passo cruciale nell'avanzamento del progetto, poiché consente di superare gli ostacoli legati all'accessibilità del cantiere, garantendo che i lavori possano proseguire senza interruzioni. Tuttavia, un'operazione di questa portata richiede una pianificazione accurata e una coordinazione impeccabile. Ogni fase, dal carico dei materiali al loro trasporto e scarico, è stata eseguita con estrema precisione per assicurare che l'intervento fosse sicuro ed efficiente.

Questo tipo di intervento non sarebbe stato possibile senza una stretta collaborazione con il Comune di Brienno, che ha giocato un ruolo fondamentale nell'organizzazione e nel coordinamento delle operazioni aeree. Grazie al loro supporto, siamo riusciti a rispettare le normative vigenti e a ridurre al minimo l'impatto sull'ambiente e sulla comunità locale.

L'intervento con l'elicottero dimostra la nostra capacità di adattarci alle sfide uniche del cantiere e di trovare soluzioni innovative per garantire il progresso dei lavori. Questo passo ci porta più vicini alla realizzazione di un progetto straordinario in uno scenario naturale di rara bellezza. Continuate a seguirci per ulteriori aggiornamenti sul cantiere Lake's Railing!

Brienno -

LAKE’S RAILING

12/04/2024

ASSISTENZA AGLI IMPIANTI

Nel corso del nostro progetto di costruzione, abbiamo recentemente completato delle demolizioni puntuali per assistere gli impianti elettrici e idraulici. Questo intervento mirato è stato gestito con cura e precisione per garantire un progresso efficiente e sicuro sul cantiere.

Demolizioni Puntuali e Gestione delle Macerie: Le demolizioni puntuali sono state eseguite per consentire l'accesso e la manutenzione degli impianti elettrici e idraulici. Le macerie risultanti da queste demolizioni sono state raccolte e stoccate in big bag appositamente predisposte per il successivo trasporto.

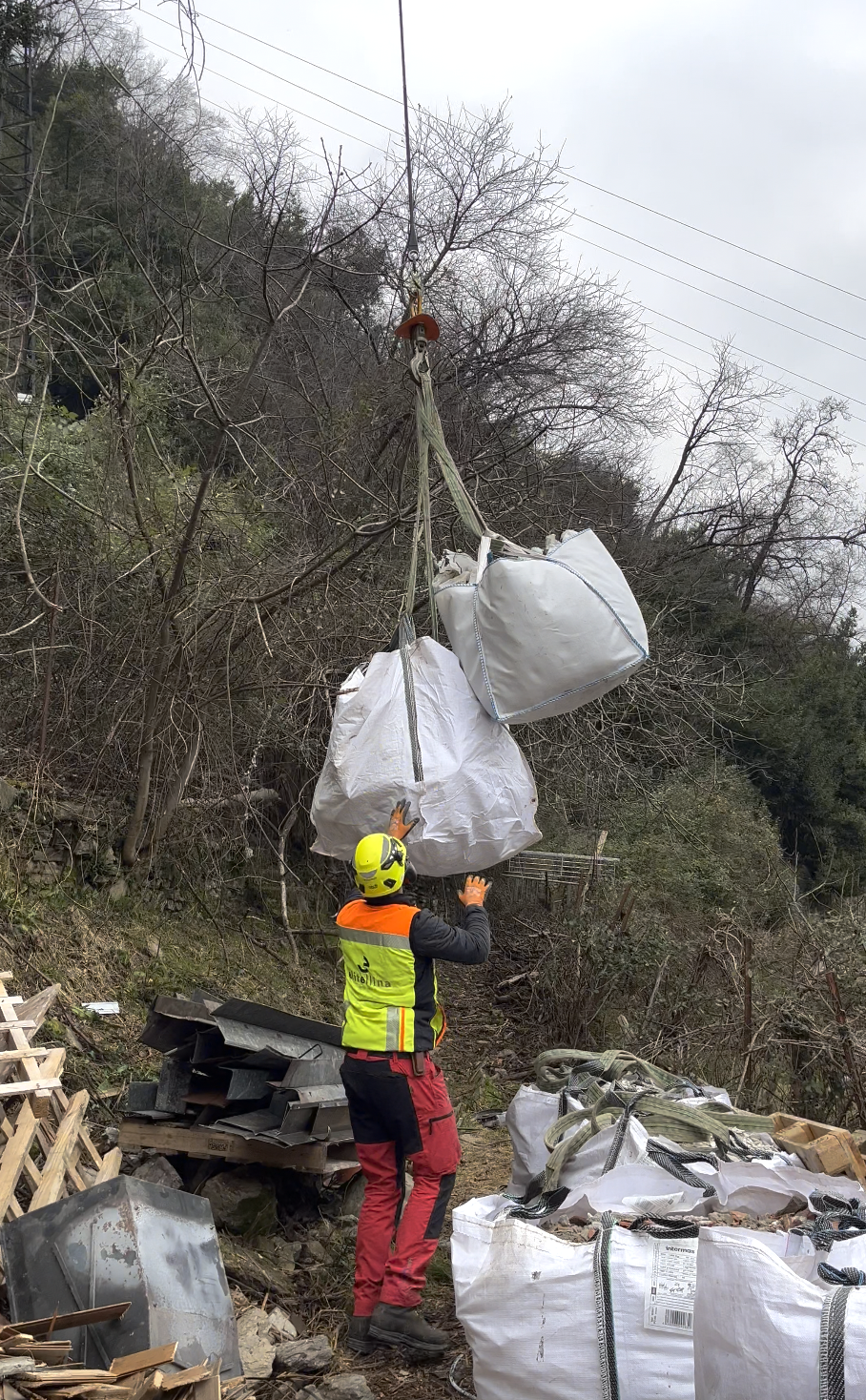

Trasporto delle Macerie tramite Elicottero: Il terreno scosceso e difficile accesso non permette l'arrivo dei mezzi tradizionali per lo smaltimento delle macerie. Pertanto, abbiamo adottato un'innovativa soluzione: il trasporto delle macerie tramite elicottero. Questa scelta logistica ci consente di superare le sfide di accessibilità del cantiere e di garantire lo smaltimento sicuro e efficiente delle macerie.

Ottimizzazione dei Viaggi dell'Elicottero: La preparazione delle big bag prima dell'arrivo dell'elicottero è un passo cruciale per ottimizzare il numero di viaggi necessari. Organizzando le macerie in big bag e coordinando il loro carico in modo efficiente, siamo in grado di massimizzare l'utilizzo dell'elicottero, riducendo i tempi e i costi complessivi dello smaltimento.

In conclusione, la gestione efficiente delle demolizioni e lo smaltimento delle macerie sono cruciali per il successo del nostro progetto di costruzione. Grazie all'utilizzo di big bag e all'impiego dell'elicottero per il trasporto delle macerie, siamo in grado di affrontare le sfide logistiche del cantiere in modo innovativo e efficace. Questa strategia ci permette di mantenere il progresso del cantiere in linea con le tempistiche previste, garantendo al contempo la sicurezza e l'efficienza delle operazioni.

Brienno -

LAKE’S RAILING

06/04/2024

TRACCIAMENTO IMPIANTO ELETTRICO

Nell'ambito della costruzione, il tracciamento elettrico si rivela una pratica fondamentale per garantire la precisione e l'efficienza dei lavori. In contesti in cui la presenza fisica della committenza è limitata, la possibilità di effettuare un monitoraggio remoto rappresenta un'importante risorsa per assicurare il pieno controllo sull'avanzamento dei lavori.

Gli operatori in cantiere sono responsabili della corretta esecuzione del tracciamento elettrico. Utilizzando strumenti e tecniche specializzate, essi tracciano con precisione i percorsi dei cavi elettrici per garantire un'installazione sicura ed efficiente degli impianti.

Anche se la committenza non può essere fisicamente presente sul cantiere, il nostro team si impegna a mantenere un contatto costante mediante l'invio di foto e video dettagliati dell'avanzamento dei lavori. Questi materiali forniscono alla committenza una panoramica chiara e completa di ogni fase del processo di tracciamento elettrico. Questa trasparenza consente alla committenza di essere sempre informata e coinvolta nelle decisioni importanti, anche se lontana dal cantiere.

In conclusione, il tracciamento elettrico rappresenta un aspetto cruciale della costruzione, e il suo monitoraggio remoto consente di mantenere la committenza costantemente informata sull'andamento dei lavori. Grazie alla collaborazione e alla trasparenza nella condivisione delle informazioni, siamo in grado di garantire un processo di tracciamento elettrico efficiente, sicuro e di alta qualità, anche in assenza fisica della committenza sul cantiere.

Brienno -

LAKE’S RAILING

06/04/2024

IL PROGETTO

Presentiamo un affascinante progetto di ristrutturazione per un immobile situato sulle rive pittoresche del Lago di Como. Attraverso una serie di interventi mirati, ci proponiamo di preservare l'incantevole paesaggio lacustre e di ottimizzare gli spazi interni per garantire il massimo comfort agli abitanti.

Affaccio Diretto sul Lago: Uno degli aspetti fondamentali di questo progetto è l'affaccio diretto e senza ostacoli sul Lago di Como. Questa caratteristica sarà enfatizzata e integrata nel nuovo design, consentendo agli occupanti di godere appieno della vista panoramica offerta dal paesaggio circostante, senza alcun intralcio visivo.

Riorganizzazione degli Spazi Interni: Una parte significativa del progetto riguarda la riorganizzazione degli spazi interni. La zona giorno sarà trasferita al piano superiore per massimizzare la vista sul lago, mentre la zona notte sarà spostata a piano rialzato, creando un ambiente intimo e rilassante. L'ampliamento delle aperture permetterà non solo una maggiore luminosità negli ambienti, migliorando il comfort abitativo complessivo, ma anche l’aumento dello spazio di contatto tra l’interno e il paesaggio esterno.

Sfide Logistiche e Soluzioni: Il cantiere presenta alcune sfide logistiche, tra cui l'accesso che richiede il superamento di oltre 100 gradini. Per affrontare queste sfide, saranno previsti mezzi di sollevamento alternativi come l'elicottero, che richiedono una pianificazione attenta e una coordinazione precisa per garantire il regolare svolgimento dei lavori nel rispetto delle norme di sicurezza. Inoltre, in fase di sopralluogo, è stato scoperto un pozzo d'acqua esistente. Questa risorsa rappresenta comunque un elemento di valore che sarà conservato e integrato nel progetto, contribuendo al fascino e alla storia dell'immobile.

Questo progetto di restauro si propone di valorizzare sia l'immobile che il paesaggio naturale circostante. Con un approccio attento alla conservazione delle risorse esistenti e al miglioramento del comfort abitativo, ci auguriamo di trasformare questa casa sul Lago di Como in un ambiente accogliente e armonioso, dove gli abitanti possano vivere a stretto contatto con la bellezza del lago e della natura circostante.
